2019年4月初,S201项目大面积摊铺水稳,各项施工工作稳步有序快速推进。土方工程在5月初完成最后800米半幅穿镇段征迁工作,上半月已完成600米基槽开挖,剩余土方工程正在紧张进行。

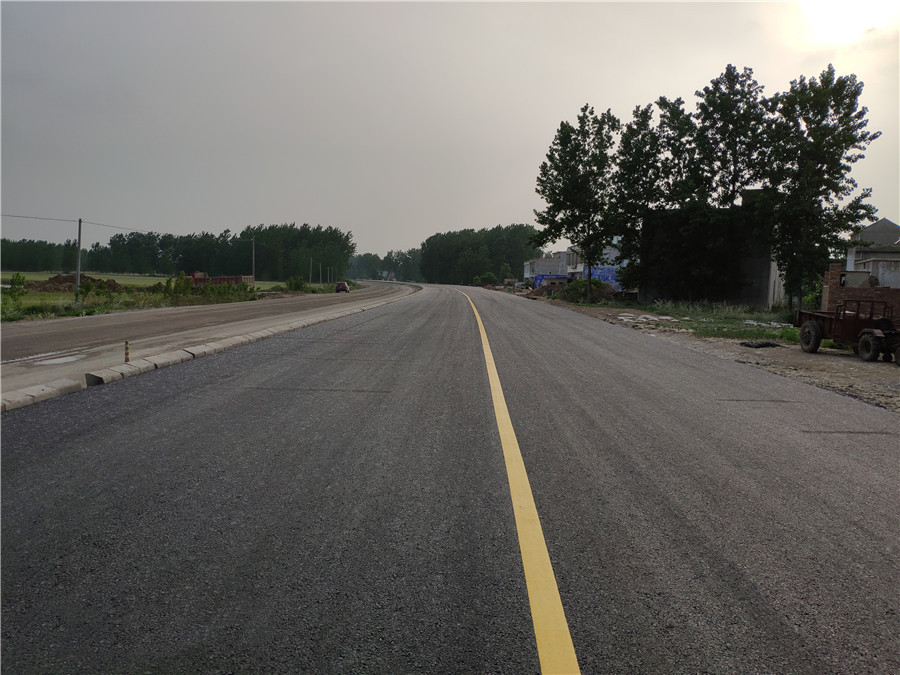

目前水稳已完成4Km全幅底基层施工,1.6Km半幅上下基层施工,于5月13日开始沥青试验段施工,5月16日完成1.6Km下、中面层沥青铺筑,临时转换交通,并准备另外半幅水稳摊铺工作。

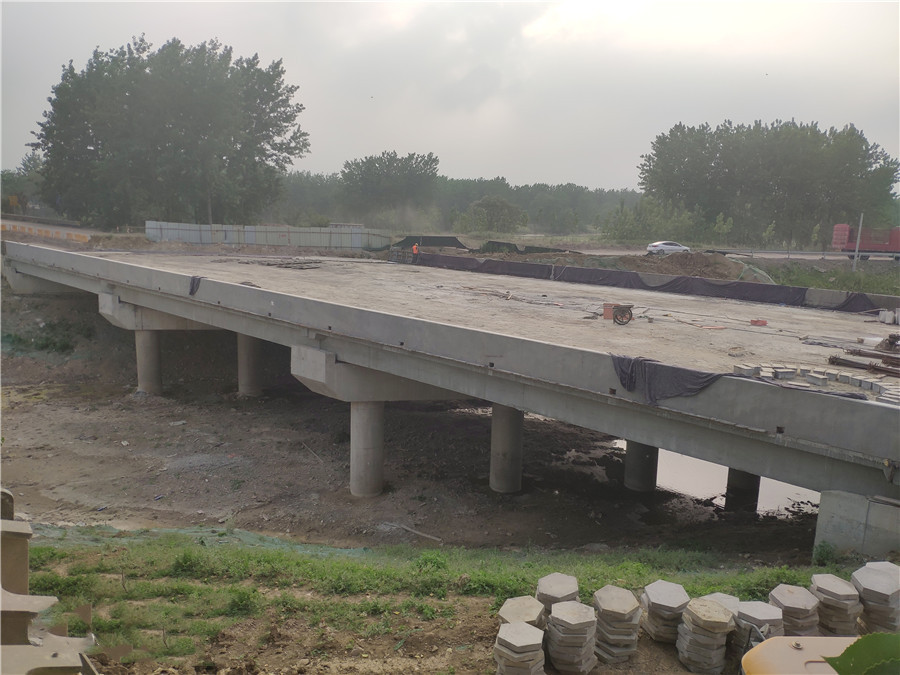

桥梁施工方面,黑泥沟大桥(3-20跨径)在5月5日完成3跨全幅混凝土桥面铺装,5月17日完成两侧全长134m混凝土护栏浇筑,黑泥沟大桥已全面贯通,并具备放行通车条件。
运河桥(1-20跨径)与钱家桥(2-16跨径)已完成其下部结构,并于5月17日开始进行运河桥梁板吊装,计划5月底完成运河桥桥面施工与钱家桥梁板吊装。过路圆管涵和盖板涵全部完成。
应灵璧县县政府要求,在6月底确保基本通车条件,7月底完成主体施工,9月底完成交工验收准备。目前项目部正积极组织人员、机械,确保项目建设在预定计划内完成。
